集团机电西钢精品大棒工程主轧线管道安装进入收尾阶段
来源:
作者:李东
发布时间: 2014年11月25日
12月24日,集团机电西钢精品大棒工程主轧线各类介质管道冲洗、吹扫及试压工作基本完成,主轧线管道安装已进入收尾阶段,为设备调试创造了条件。

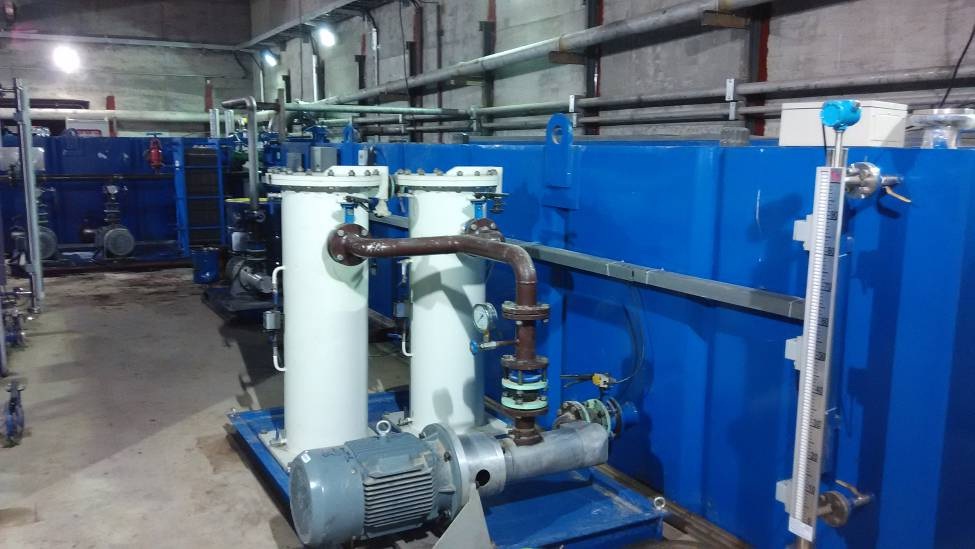

西钢精品大棒工程主轧线管道包括:气体介质管道约8200米,给排水管道约11600米,液压、稀油、干油润滑管道约12800米,集团机电机装分公司在管道施工过程中克服西宁地区冬季寒冷、设计变更频繁、材料供货不及时等不利因素,结合现场施工条件,对小棒工程各区域管道安装计划进行科学部署,合理拆分,分段进行,确保了管道施工进度。
目前,主轧线给排水、氧气、天然气及压缩空气管道的冲洗、试压、吹扫工作均已顺利完成,为设备单体调试顺利进行提供了保障,各区域液压、稀油及干油润滑管道安装进入收尾阶段,其中BD轧机区、轧辊加工间、冷床液压管道冲洗合格,精轧液压管道由于滤芯问题未开始冲洗,粗轧稀油管道一次冲洗合格,精轧立式轧机稀油管道正在冲洗,冷床、BD轧机干油管道待设备落位后立刻开始支管安装及冲洗工作。管道的施工质量、进度得到业主及监理的一致好评,项目部将再接再厉,确保12月25日过红钢的节点目标。
(陈玉华)
